RAPPEL DE L’ENGAGEMENT N°33 : NOUVELLE ÉCOLE LANGEVIN SUR LE TERRAIN MATHIEU : DÉTERMINATION INTACTE
« En liaison avec les services de l’État, nous poursuivrons les démarches administratives pour mettre à jour le Plan de Prévention des Risques d’Inondation de la Masse-Laurendane. Si cette démarche aboutit, comme nous l’espérons, à la constructibilité du terrain Mathieu, nous relancerons immédiatement le projet de nouvelle école Paul Langevin sur ce terrain ».

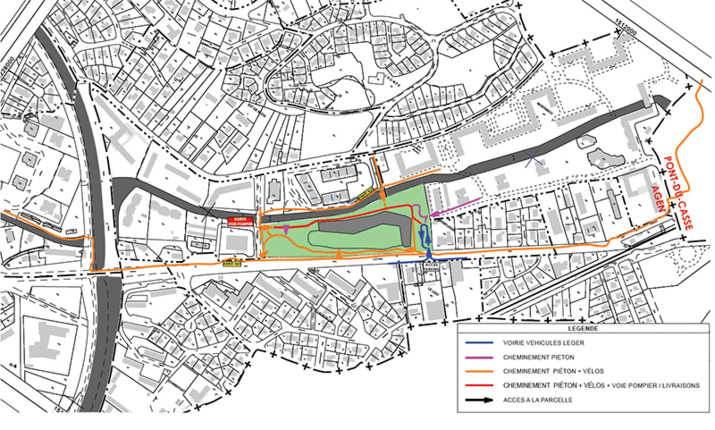

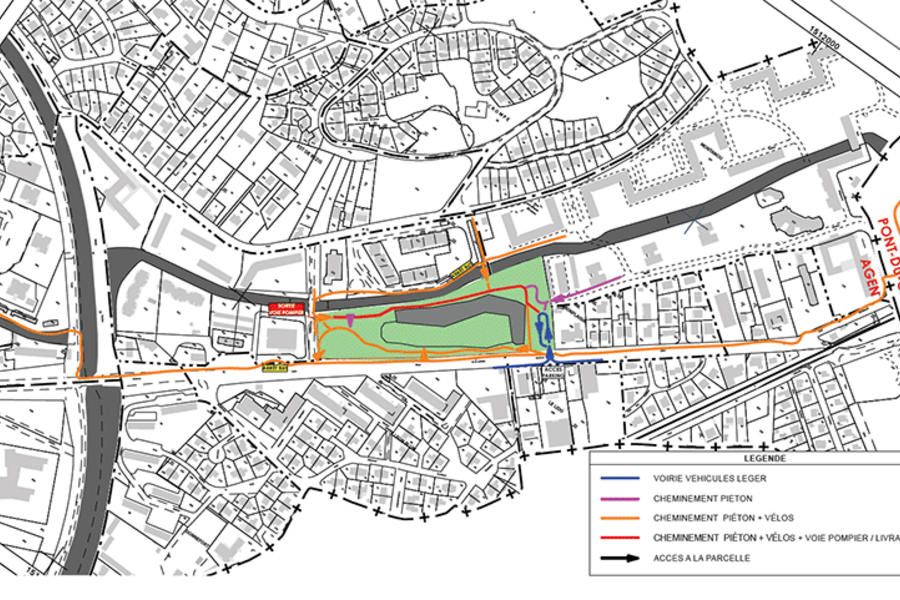

Une école du 21ème siècle pour les quartiers Nord-Est de la Ville.
Pour rappel, l’école Paul Langevin aurait dû ouvrir ses nouvelles portes en septembre 2019. Mais en raison du classement en zone inondable du parc Mathieu, lieu choisi pour l’implantation de la nouvelle structure, le projet avait été différé dans l’attente d’une révision du Plan de Prévention des Risques Inondation (PPRI). Une rénovation du groupe scolaire Langevin avait été entreprise de manière à accueillir les élèves dans des conditions acceptables notamment en matière de sécurité.
En 2023, le PPRI a évolué, ramenant le risque de majeur à modéré. Le lieu devient donc constructible et le projet de nouvelle école est relancé.
La Ville reprend donc les démarches pour la construction rapide de l’ouvrage qui accueillera, outre les élèves et personnels de l’actuelle école Paul Langevin, l’accueil de loisir de Donnefort.
Durant l’été 2023, le permis a été déposé, et les travaux ont débuté en avril 2024, pour une ouverture à la rentrée scolaire 2025-2026 soit une durée de chantier de 17 mois.
La pose de la première pierre a eu lieu en juin 2024.
Malgré les travaux de rénovation entrepris entre 2018 et 2020, la reconstruction du groupe scolaire Langevin et de l’ALSH de Donnefort s’impose en raison :
Financement des écoles :
Total : 7 356 958 € HT
Financement de l'ALSH :
Total : 2 817 933 € HT
TOTAL GLOBAL : 10 174 891 € HT (soit 12 209 869 € TTC)
La Maitrise d’œuvre de cette opération a été confiée au Cabinet François de la Serre accompagné pour la partie aménagements extérieurs par Fabien CHARLOT.
16 entreprises ont participé au chantier : COLAS, SEG FAYAT, CANCE, RAIMOND, SO HABITAT, ORALU, ACSM, BANZO, MORETTI, MINER, INEO, ALLEZ ET CIE, JUSTUMUS, TK ELEVATOR, ANTOINE ESPACES VERTS, CHABRIE.

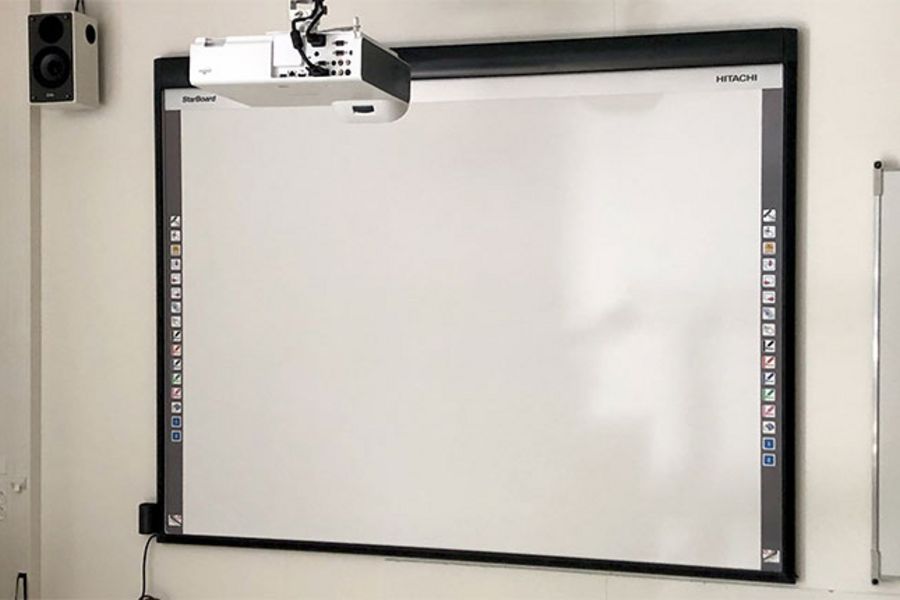

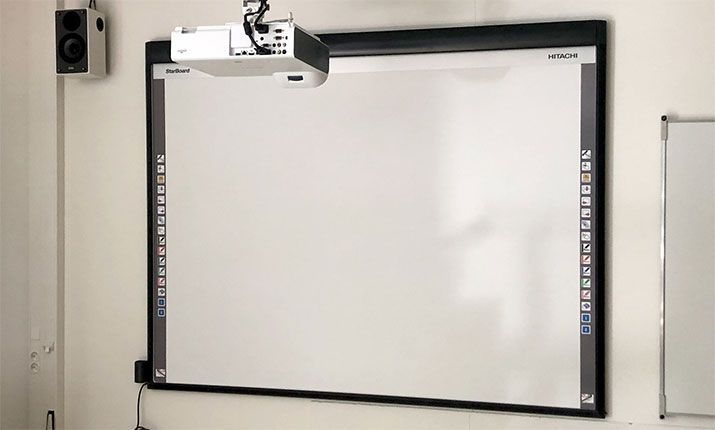

Les équipements de l’école élémentaire :
Les équipements de l’école maternelle :
Les équipements de l’accueil de loisirs :
Les équipements extérieurs :
Les surfaces :
L’école maternelle Paul Chollet :
Elle compte 6 classes pour au total 132 élèves dans les trois sections :
Il reste 16 places disponibles pour accueillir les enfants du secteur.
Au regard des effectifs constatés à la rentrée (+21 en maternelle pour l’année scolaire 2024-2025) et de la moyenne de 27 classes, en accord avec l’inspection académique, une sixième classe a été créée à la rentrée 2025-2026, ce qui permet d’accueillir tous les enfants du secteur et d’avoir une moyenne de 22 enfants d’âge maternel par classe, effectif plus à même de favoriser le bien-être des élèves et leur réussite scolaire, objectif majeur en QPV (quartier prioritaire de la ville).
L’école élémentaire Paul Chollet :
Elle compte 10 classes, dont 3 CP allégés, 184 élèves :
Le tout pour une moyenne de 22/23 élèves par classe.
Il reste 18 places de disponible pour accueillir les enfants du secteur.
L’accueil de loisirs :
L’ALSH Paul Chollet pourra accueillir jusqu’à 150 enfants de 3 à 5 ans.
Chaque année, près de 400 familles choisissent cet accueil de loisirs pour leurs enfants avec une moyenne de fréquentation journalière de 80 enfants les mercredis et durant les vacances scolaires.
Nul doute que ce nouvel équipement, moderne et attractif, destiné à tous les enfants agenais permettra de maintenir voire d’accroître son activité. Son ouverture est programmée pour le 20 octobre 2025, premier jour des vacances d’automne.
Des clauses d’insertion ont été mises en œuvre dans le cadre de ce chantier. Les clauses d’insertion sont un levier d’insertion des publics les plus éloignés de l’emploi dans le cadre des marchés publics.
Les maîtres d’ouvrage (donneurs d’ordre) incluent dans leurs marchés un nombre d’heures déterminant l’emploi de personnes éloignés du marché de l’emploi : demandeurs d’emploi longue durée, jeunes, habitant les QPV, personne en situation de handicap….
La collectivité gère en interne ce dispositif d’insertion par le biais du PLIE de l’Agenais,
Sur le chantier du groupe scolaire Paul Chollet
Les « chantiers jeunes » correspondent chacun à un projet d’une semaine (découpée en deux temps en demi-journées) avec des ateliers éducatifs pour remplir une mission spécifique le matin et des moments d'activités sportives, culturelles et de cohésion sociale l’après-midi.
Participer à un chantier jeune c’est vivre une expérience collective autour d’un projet d’intérêt général.
Ils sont proposés dans le cadre de l’accueil de jeunes 14/17 ans.
Un chantier jeune a été proposé pour le déménagement de l’école Paul Chollet du 18 au 22 août 2025 avec 8 jeunes de 14 à 17 ans. Ces derniers ils ont été encadrés par un animateur de l’accueil de jeunes tout au long de la semaine de même que la coordinatrice des ATSEM pour la maternelle. Ils ont été d’une aide significative afin de respecter les délais de cette phase finale qui a permis l’ouverture de l’école dans les temps.
Paul Chollet
Suite à l'avis de recherche lancé par la Ville d'Agen, retrouvez les témoignages anciens élèves et enseignants de l'école Langevin.
Témoignages anciens élèves et enseignants de l'école Langevin
Juin 2025 : le projet avance !
Le chantier avance ! Le calendrier des travaux est respecté et la prochaine rentrée scolaire au 1er septembre 2025 aura bien lieu dans ces nouveaux locaux.
Le chantier est une véritable fourmilière. Toutes les entreprises œuvrent chacune dans son domaine pour tenir les délais.
Quant aux extérieurs : les murs sont bardés, les garde-corps et l’escalier sont posés, les cours sont en parties tracées Le déménagement est prévu en juillet et août pour les écoles maternelle et élémentaires. Quant à l’accueil de
loisirs, les enfants attendront les vacances d’automne pour investir leur nouvel équipement !
Dates importantes à retenir :
Téléchargez le dernier journal de chantier N°4 (PDF / 1 Mo)
LE CHANTIER (ENFIN) LANCÉE ! Pose de la première pierre.
LA POSE DE LA PREMIERE PIERRE DU CHANTIER
La pose de la première pierre en présence des élus, des représentants des parties prenantes du projet et des enfants accompagnés de leurs parents a eu lieu le lundi 10 juin 2024 à 16h30.
LE CHANTIER (ENFIN) LANCÉE !
Après une période de suspension liée à un blocage administratif, la Ville d’Agen a relancé le projet de reconstruction du groupe scolaire Langevin et de l’Accueil de Loisirs maternel de Donnefort.
Si le Maître d’œuvre est resté le même, le projet a été actualisé pour répondre aux nouvelles normes et aux objectifs de la municipalité en matière de transition environnementale.
Le Permis de Construire a été validé en février 2024, le nouveau Plan de Prévention des Risques naturels Inondation ayant rendu le Parc Mathieu constructible.
Une concertation a été organisée en suivant avec les différentes parties prenantes au projet (équipes pédagogiques, parents d’élèves, riverains par le biais des conseils de quartier "Parc Mathieu", "Donnefort" et "Bézis" et Inspection Académique) afin que ce dernier réponde au mieux aux attentes des usagers et aux besoins des enfants.
Malgré les travaux de rénovation entrepris entre 2018 et 2020 (voir plus bas), la reconstruction du groupe scolaire Langevin et de l’ALSH de Donnefort s’impose en raison :
Une nouvelle école Paul Langevin à l'horizon de 2025
Le permis de construire du nouveau groupe scolaire Paul Langevin au sein du parc Mathieu, signé par la Ville d’Agen en novembre 2017, a été refusé par l’Etat.
Un contentieux juridique a été ouvert et la Ville d'’Agen a donc fait le choix de rénover l’actuel groupe scolaire entre 2018 et 2020.

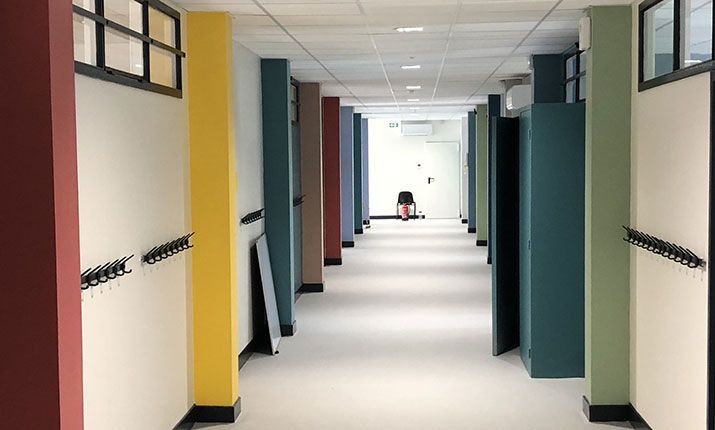

Les travaux des tranches 1 et 2 visant à améliorer la securité et le confort des bâtiments ont été inaugurés le 11 octobre 2019.
Tranche 1 (mise en sécurité du bâtiment) / été 2018 :
Tranche 2 / de janvier à août 2019 :
Détail des tranches :
Financement :
Les entreprises du chantier :
Ecole maternelle :
Ecole élémentaire :
Cette établissement accueille en 2019-2020 105 enfants en maternelle et 172 en élémentaire.
Lorsque que le contentieux avec l’État sera résolu et le nouveau groupe scolaire sera construit sur le terrain Mathieu, l’école actuelle ainsi rénovée sera transformée en concertation avec le Conseil de Quartier et les habitants.
Le projet de reconstruction du Groupe Scolaire Paul Langevin et le regroupement avec l’ALSH Donnefort sur le terrain Mathieu fait actuellement l'objet d’un contentieux juridique.
Toutefois, conscient de l’urgence de la situation pour les élèves de l’école, les élus de la Ville d’Agen ont fait le choix de rénover l’actuel groupe scolaire Langevin et le Centre de Loisirs de Donnefort.
2,48 millions d'euros seront consacrés à la rénovation du groupe scolaire et de 290 000 euros consacrés à la rénovation de l'Accueil de Loisirs sans Hébergement.
Groupe scolaire Langevin
Ce chantier sera réalisé en 3 tranches entre 2018 et 2020 :
La rénovation décidée en Conseil Municipal le 22 janvier 2018 représente certes un surcoût de 410 K€ (par rapport à la réhabilitation du bâtiment pour son usage futur), mais nous permet d’une part, de prévoir l’accueil des enfants scolarisés à Langevin dans de meilleures conditions et d’autre part, d’anticiper la destination future de ce groupe scolaire.
L'ALSH Donnefort
Pour l’Accueil de Loisirs Sans Hébergement de Donnefort, les chiffrages estimatifs des travaux à réaliser concernent l’aspect règlementaire (aspect sécuritaire, stabilité au feu et locaux à risques, conformités, accessibilité) et représentent un coût global de 290 500 € TTC (2018-2019).
Ecole Langevin
Le Groupe scolaire Langevin est vétuste et en fin de vie et sa réhabilitation estimpossible.
1 - L'option de répartir les élèves sur le site scolaire Marie Sentini et Élisée Reclus n'est pas une solution satisfaisante :
2 - L'option de reconstruire cette école à l'ouest de la rue Pierre-Paul de Riquet ou sur le site actuel du centre de loisirs de Donnefort est innacceptable en raison du risque majeur qu'il fait courir aux enfants qui devraient traverser 4 fois par jour des voies de circulation importantes.

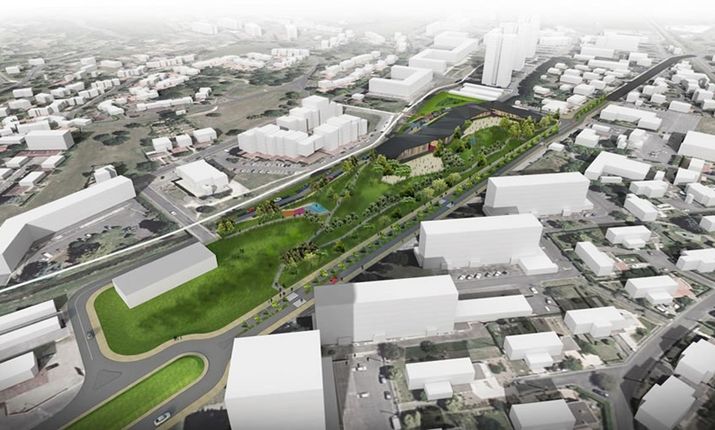

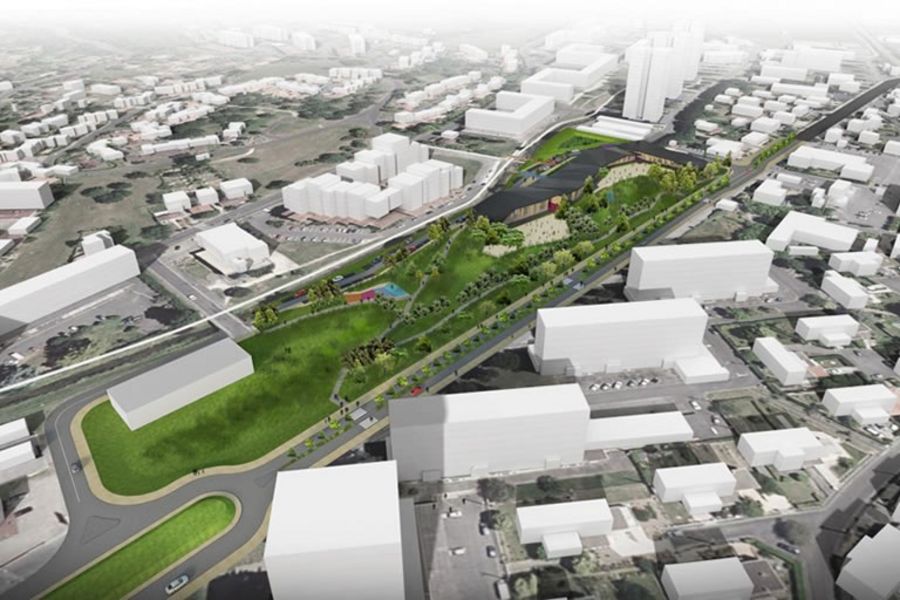

3 - Le choix du site du parc Mathieu est le plus pertinent car :
Il est traversé par la « Masse » qui a connu le 5 juillet 1993, une inondation exceptionnelle (en moins de 4 heures, le seuil de 105 mm a été atteint)
Cette crue rare peut se reproduire tous les 200 ou 300 ans (crue bi-centenale).
Aucune victime ou blessé grave n'a été à déplorer lors de ses débordements, les communes ont décidé en 1994 de réaliser des travaux en amont pour canaliser la Masse au moyen de bassins de rétention qui ont permis :
Un Plan de Sécurité Inondation (PSI) a été élaboré en cas d'inondation.
Il s'appuie notamment sur un système d'alerte automatisé et relié directement à la station hydrométrique de Pont-du-Casse.
Il sera ainsi possible, en fonction des niveaux d'eau enregistrés en amont, d'être alerté et d'anticiper une crue de la Masse pour prendre toutes les mesures pour protéger les enfants et les personnels de l'école.
En plus de tous les aménagements cités, des circuits d'évacuation rapide ont été définis pour atteindre une zone refuge couverte ( au pied de la tour 6 et à l'emplacement actuel des garages).
En cas d'évacuation, les enfants auraient à parcourir uniquement 35 mètres entre la sortie du bâtiment et la zone refuge.
Au-delà de toutes ces éléments techniques, la priorité de ce projet reste la sécurité des enfants et des personnels.
7,6 milions d'euros.
