Transformation de la rocade : avenues Jean Monnet, Jean Bru et Colmar
Le projet de rénovation de cet axe majeur de circulation de la ville d'Agen s'inscrit dans dans l'engagement de mandat N°65 « Créer une ceinture douce autour du centre-ville »
Rappel de l'engagement de mandat N°65 : « Créer une ceinture douce autour du centre-ville »
Nous aménagerons un circuit sécurisé et végétalisé avec une voie dédiée de 7 km autour du centre-ville, réservée aux mobilités douces (piétons, vélos…)
Ce circuit empruntera l’itinéraire suivant :
- Au Nord : Boulevard Scaliger > Gare > Boulevard Sylvain Dumon > Place du Pin
- A l’Est : Place du Pin > Avenue Jean Jaurès qui sera réaménagée et végétalisée
- Au Sud : MIN d’Agen > Avenue de Colmar > Avenue Jean Bru qui passera de 4 voies à 2 voies*
- A l’Ouest : Rond-point Saint Jacques* > Gravier > Avenue du Général de Gaulle où l’on utilisera la piste cyclable existante
* Zones de l'engagement N°65 concernant ce projet de transformation de la rocade d'Agen de Saint-Jacques jusqu'à l'avenue Jaurès.
Deuxième phase des travaux : du 27 novembre au 22 décembre 2023
Cette seconde phase de travaux se déroule sur la section comprise entre l’avenue du Général Leclerc et la rue de Sevin.
Les travaux se mettront ensuite en pause durant les vacances de Noël.
Travaux avenue Jean Monnet
Entre l’avenue du Général Leclerc et la rue de Sevin, 4 grandes étapes de travaux :

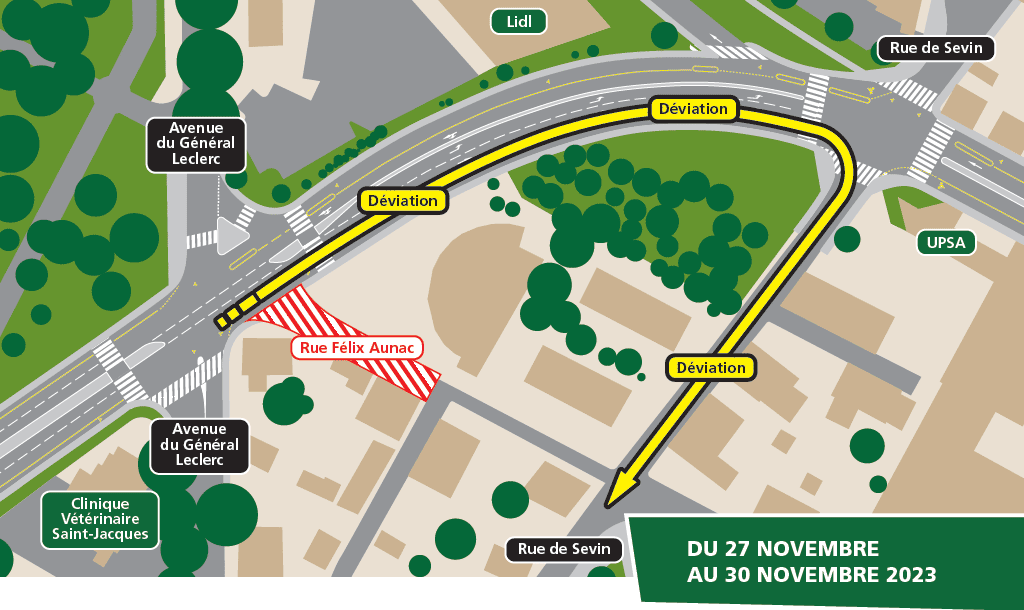

- DU 27 NOVEMBRE AU 30 NOVEMBRE 2023 :
• Travaux de tranchée d’éclairage public.

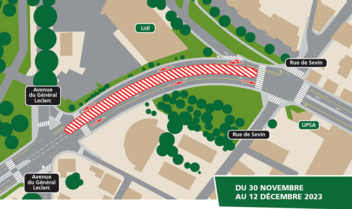

• Rue Félix Aunac barrée. - DU 30 NOVEMBRE AU 12 DÉCEMBRE 2023 :
• Démolition de l’ilot central existant.
• Reprofilage entre le deux voies et création des réseaux électriques et arrosages intégrés. - DU 01 DÉCEMBRE AU 15 DÉCEMBRE 2023 :
• Création d’espaces verts. - DU 18 DÉCEMBRE DU 22 DÉCEMBRE 2023 :
• Travaux sur le trottoir côté LIDL.
• Mise en sécurité du chantier avant les vacances de Noël.

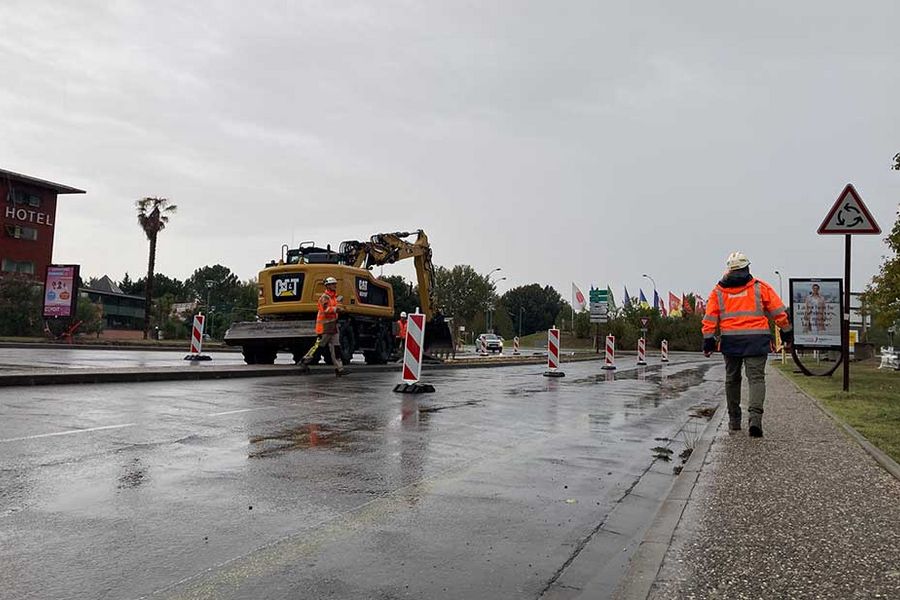

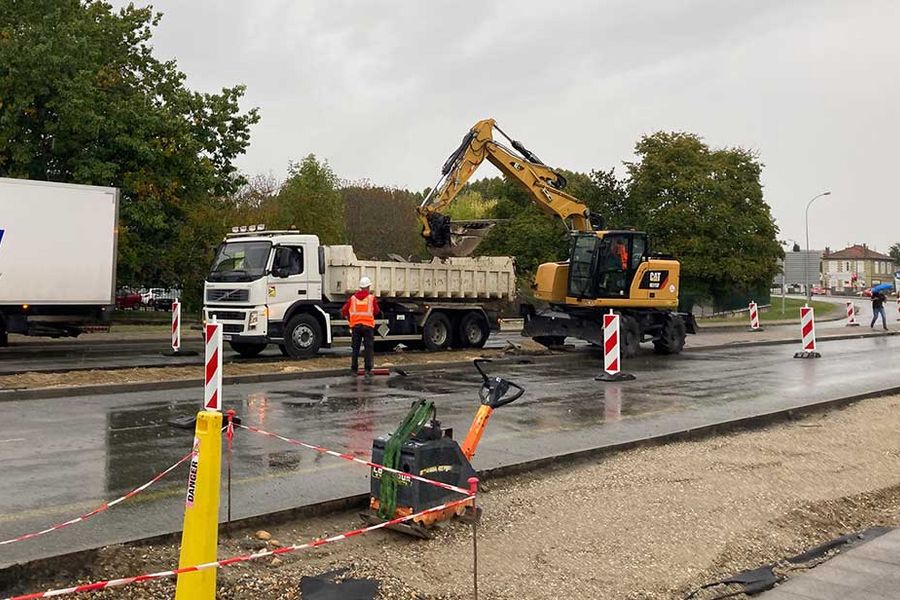

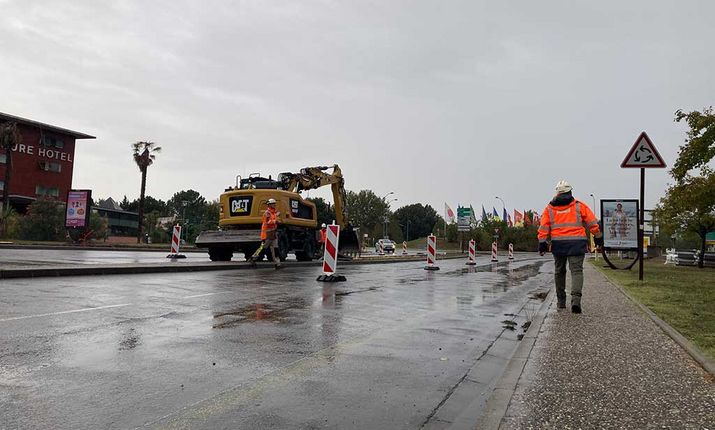

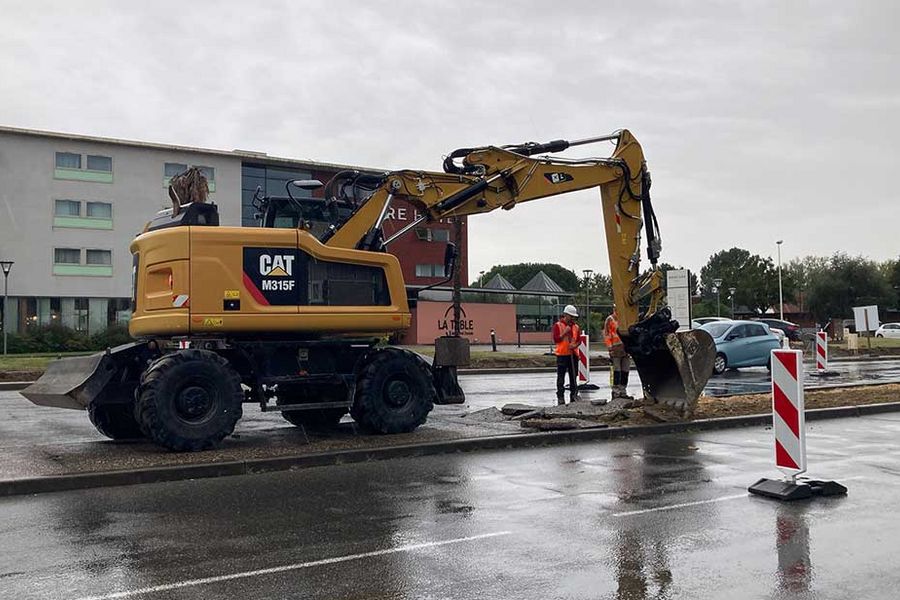

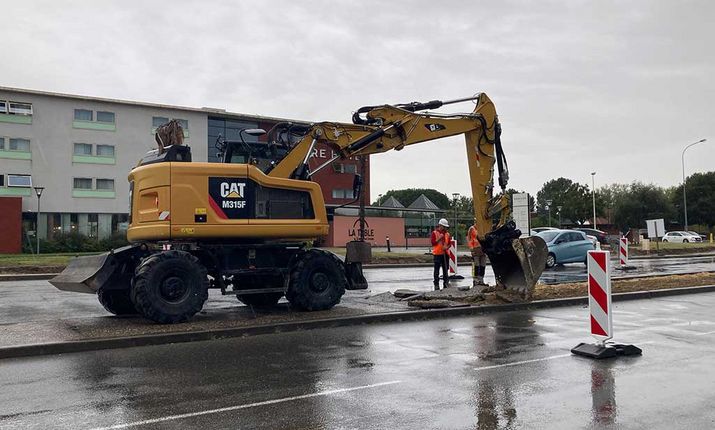

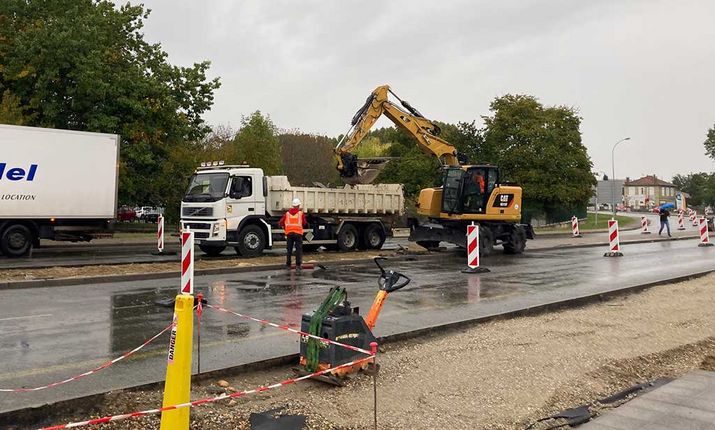

Vous pouvez cliquer sur les plans ci-dessous pour les agrandir :

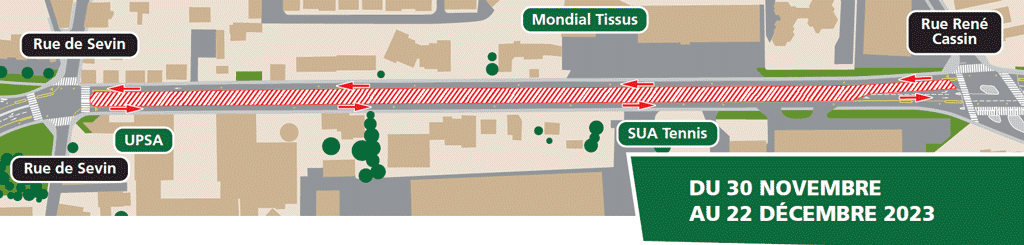

Travaux avenue Jean Bru
Entre la rue de Sevin et les rues René Cassin et Lavoisier, 2 grandes étapes de travaux :
- DU 20 NOVEMBRE AU 30 NOVEMBRE 2023 :
• Reprise du trottoir Nord
• Neutralisation de la voie de droite dans le sens Toulouse > Agen - DU 30 NOVEMBRE AU 22 DÉCEMBRE 2023 :
• Création des traversées et îlots + Dépose des candélabres
• Neutralisation de la voie de gauche dans le sens Toulouse > Agen
Vous pouvez cliquer sur les plans ci-dessous pour les agrandir :
Calendrier prévisionnel général du projet de rénovation de la rocade d'Agen
PHASE 1 :
- 27/09/2023 : réunion publique de présentation.
- 16/10/2023 : démarrage des travaux.
- Du 16/10 au 24/11/2023 : travaux entre le rond-point de Saint-Jacques et l'avenue du Maréchal Leclerc.
- Du 20/11 au 24/11/2023 : travaux de nuit avec fermeture de la circulation de 22h à 6h .
PHASE 2 :
- Du 24/11/2023 au 22/12/2023 : travaux entre l'avenue du Maréchal Leclerc et la rue de Sevin.
DU 22/12/2023 au 08/01/2024 : ARRÊT DES TRAVAUX.
PHASE 3 :
- Du 08/01/2024 au 11/03/2024 : travaux entre la rue de Sevin et la rue Lavoisier.
- Du 04/03 au 09/13/2024 : travaux de nuit avec fermeture de la circulation de 22h à 6h.
PHASE 4 :
- Du 11/03/2024 au 28/04/2024 : travaux entre la rue Lavoisier et l'avenue Jean Jaurès, travaux sur le giratoire de Saint-Jacques, travaux sur l'avenue du Midi.
- Du 15/04 au 20/04/2024 : travaux de nuit avec fermeture de la circulation de 22h à 6h.
Le plan de financement des travaux
DEPENSES € TTC | RECETTES € TTC | ||
---|---|---|---|
VOIRIE | 3 300 000 € | SCHÉMA VELO | 57 000 € |
ECLAIRAGE PUBLIC | 270 000 € | FST | 212 500 € |
ESPACES VERTS | 400 000 € | FOND VERT | 650 000 € |
AUTOFINANCEMENT | 3 050 500 € | ||
TOTAL | 3 970 000 € | TOTAL | 3 970 000 € |
Téléchargements
- Travaux rocade : plans techniques (PDF / 16 Mo)
Dernière mise à jour le 28.11.2023
